乌鲁木齐水磨河供水改造工程反渗透设备安装后被闲置
亚心网记者 甄翔 朱翊 / 时间:2012-11-21 08:48:46
  据亚心网2012年11月21日讯 乌鲁木齐市水磨沟区温泉东路维斯特等小区居民吃水咸是个老话题了,近日仍不断有市民给本网打来热线或者网上发帖反映,这个地区自来水口感差、水垢大,听说政府几年前就在着手解决此事,但不明白为何现在还没结果。
  据了解,“水咸”问题集中在水磨河流域管理处供水的片区,包括维斯特小区、天赐良缘小区和七坊街、福利区等地。为解决水磨河流域市民吃水咸的问题,乌市政府曾于2009年出资4000余万元,在水磨河流域管理处实施水磨河供水改造工程,对泉水进行软化和除盐处理。该工程完工至今已有1年多时间,但因种种原因闲置至今。
  咸水问题久久没解决
  日前,网民“雅馨儿”在亚心网论坛发出名为“乌市最差的水质在哪”的网帖,称其家住维斯特小区,从2009年入住开始饮用带有咸味的水,后经检测发现家中自来水盐碱数值为1400多(正常纯净水为30左右)。
  帖子一经发出,引起众多居住在该片区住户的共鸣。家住温泉东路天赐良缘小区的网民“rty007”表示,自家水质也很差,家中的淋浴头在两个月内就会因为水垢被堵。
  昨日,家住维斯特小区的居民杨洪英说,她在该小区居住了4年,家里一直使用纯净水,“没办法,自来水的口感太差,不锈钢水壶使用不到一个月就能结一层厚厚的水垢,我担心长期饮用这水会对身体健康造成影响。”
  在该小区居住不到1年的刘女士则说,她在入住前就听说该小区水质不好,就在家中装了净水器,“每两个月就得更换一次净水器过滤芯,换出的滤芯总是黑乎乎的。听说市政府早在2009年就投建了净水设施,为什么现在水质还是没有改善?这喝咸水的日子啥时候是个头?”
  建好水处理设备闲置一年
  对于水磨河的水质问题,水磨河流域管理处总工程师谢东介绍说,水磨河的水是地下泉水,专业术语称为基岩裂隙泉水。它的水源是天山融雪水,因地表形成断层,融雪水并不是从地表流成河,而是先流入地下,再形成地表水,最终汇流成河。泉水在基岩裂隙径流过程中溶解了岩石中的可溶性盐,因而水体中天然指标总硬度、硫酸盐的背景值较高,即使经过水磨河流域管理处所属水厂的处理,含盐量和矿物质还是比较高。
  “水烧开以后,盐就会沉淀,形成水垢,水还有些咸味。”谢东说,即使如此,从水质检测部门对水质检测的结果及水磨沟地区百姓饮用50多年的情况看,饮用水磨河的泉水对身体健康无害。
  虽然有数据显示无害,但当地居民天天饮用咸水,自然有诸多不满,近年来多有反映。2009年,乌市政府为解决水磨河泉水硬度高、口感不好的问题,对水磨河管理处实施水磨河供水改造工程,旨在通过反渗透工艺将水磨河泉水进行除盐处理,降低泉水的含盐量,改善水质。该工程投资4000余万元,当时预计于2011年8月底完工试运行。据了解,2011年8月底,水磨河供水改造工程主体工程和设备安装已全部完成,但并未在预计时间内投入运行。

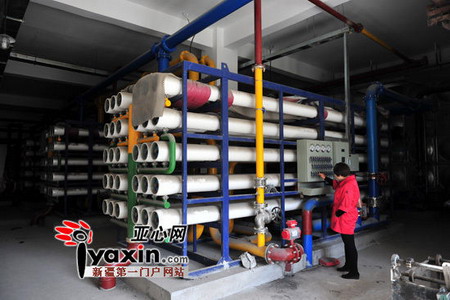

水磨河供水改造工程已安装的设备上落满了灰


  对此,昨日水磨河流域管理处相关负责人解释说,新的水处理设备已闲置一年多,是因为运行设备的电力一直没能供上。
  多方追问得到“新进展”
  据了解,早在2011年12月19日,乌市水务局网络发言人在网上答复网民关于维斯特小区水质问题时说,水磨河供水改造工程“新增1500KW的生产用电申请早在当年年初报送乌鲁木齐电业局,但由于给水厂供电的水塘一线已超负荷,乌鲁木齐电业局已停办该片区的电力增容手续。为解决此问题,供电部门在水区雪莲山新建了变电站,预计2012年完工,待该变电站完工送电后,水磨河水厂的水处理设备就可实施调试、验收、运行的工作。”
  日前,记者就此联系了乌鲁木齐电业局。起初的答复是:对于“停办该片区的电力增容手续”,以及是否因电力增容造成该工程无法投入运行一事,因时间太久,已无法得到证实。
  随后,该局一位工作人员经过反复查询后又告诉记者,电业局早在2009年就接到了关于水磨河供水改造工程送电的咨询,“但业主单位在咨询了相关事宜后,并未向我局提供相关材料申请报桩,直到今年6月14日,我们才接到该单位的报桩申请。6月20日,我局给水磨河流域管理处出具了‘具备供电条件’的供电方案答复单。当时我们还考虑到这个项目是供水民生工程,将原本时限为15个工作日的供电方案答复单在6个工作日内就提前送达了。”该工作人员说。
  但是手续进行到这里就没有下文了,该工作人员说,由于业主单位至今未提供图纸等相关材料进行审核,致使该流程无法推进。
  对此,水磨河流域管理处相关工作人员则表示:“相关材料早就送到电业局了。”
  该工作人员说,对于水磨河供水改造工程完工后无法投入运行,他们也感到非常焦心,“4000多万元的设备放在这不能用,水厂至今还闲着,你说我们是啥感觉”
  11月20日20时,水磨河流域管理处总工程师谢东告诉记者,目前水磨河供水改造工程的用电手续和通电前期施工已经在同步进行,水厂内部的供暖设施也已开始正常运行,“估计今年年底水厂将投入试运行”。
